客土噴播邊坡綠化施工方案

客土噴播邊坡綠化施工方法和工藝技術方案:
(一)坡面施工技術要求:
(1)修整坡面:清理坡面雜物、危石,使坡面基本保持平整,對淺層不穩定的坡面,做好穩定固后并可采取點狀噴漿使其穩定。
(2)處理坡面排水。對坡面徑流、涌水進行處理,通過設置瀉水管,將涌水引至坡底,設置好坡面平臺排水設施,使平臺水從坡面兩頭排出,引至坡底。
(3)對坡面殘存植物,在不防礙施工的情況下應心量保留。
(4)對過于平滑的坡面,應建造一定的凹凸粗糙面,以營造植物的生存空間,防止基材流失。
(二)基材噴射植被護坡錨桿施工:
(1)菱形網的鋪設應盡量與坡面緊貼,在巖石邊坡表面鋪設菱形鍍鋅低碳鋼絲網,網絲直徑不小于2mm,孔徑不大于50mm,并用主錨釘和次錨釘固定。錨桿與鍍鋅網接觸呈90°彎起,彎起長度不小于5cm。

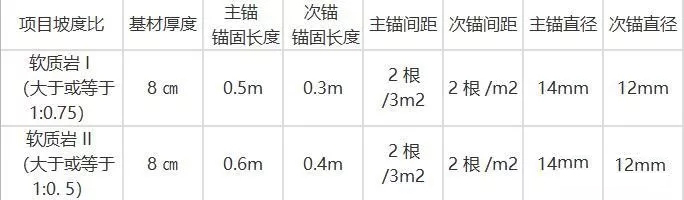

(2)主錨和次錨:根據巖面強度和坡比不同確定主、次錨的直徑、錨固長度及每平方米錨桿根數(詳見下表2)
(3)對于兩張鐵絲網重疊處應不小于10cm。
(4)菱形網和鋪設應保持坡頂處及坡體兩側覆蓋不小于1m,小于1m應用更多的錨釘固定。局部不平整處加密錨桿。
(5)鉆孔嚴格按照設計間距布置。

(三)噴射作業
(1)噴射施工時,噴附者應自上而下對坡面進行噴射、并盡可能保證噴出口與坡面垂直,距離保持在0.8m-1m,一次噴附寬度5m-6m。
(2)嚴格執行設計噴附厚度(坡比大于1:0.75,基材厚度為6cm;坡比大于1:0.5,基材厚度為8cm)。將準確稱量配比好的基材與植被種子混合物充分?jǐn)嚢杌旌虾?,采用噴射機噴射到需防護的工程坡面,并保持噴附面薄厚均勻。事先準備好檢測尺,施工者做到經常對噴附厚度進行有效管理。
四)邊坡植被養護
(1)養護管理:采用霧狀水灑向坡面,按規定厚度浸潤透基材,除要灑水養護外,針對實際條件和設計要求的不同,進行不同季節追肥。
(a)在噴播實施2.5個月左右,進行一次施肥,施肥量:尿素5~10克/平方米,復合肥(5:10:5),約20克/平方米。
(b)春季(4~5月)施肥量:尿素15克/平方米,復合肥(5:10:5)35克/平方米;秋季(9~10月)施肥量:復合肥(5:10:10)40克/平方米。實際施肥量根據植被和季節靈活掌握。
(2)在整體上成苗株數不足的情況下,在確認原因的基礎上進行有效的補載、追播。形成預期灌木群落(施工三個月后:草本植物覆蓋率30~50%,木本植物為10株/㎡;施工一年后:灌木群落覆蓋率達到90%以上,常綠灌木達到20%)。
質量保證、控制措施施工前,組織全體施工人員認真學習施工質量標準,開分發人手一冊,加強質量教育,強化職員意識,建立以總工程師為核心的質量檢查,監督保障體系,每道工序完工后須經施工班級自檢、質檢員檢查、總工程師審查合格后,報監理處檢查合格后方能進行下一道工序施工,嚴禁不合格工序流入下道工序之中。施工中主動接受項目監理工程師指導監督,具體措施如下:
(1)對斜坡進行調查,對不穩定的坡體提前報告之監理處,以及時采取方案,避免不必要的損失。
(2)噴播完工后及時覆蓋無紡布,以免雨水沖刷,造成噴播材料流失。造成種子流失要及時補種。
(3)材料放入攪拌機內要充分?jǐn)嚢?,以確保噴播質量。
(4)禁止暴雨中或暴雨前施工。
(5)嚴把原料、種子質量關。
(6)嚴格按工程施工技術方案施工。
