巖石植被護坡綠化施工方案
巖石植被護坡生態防護包括以下工序:坡面整治、高強度鍍鋅鐵絲網和錨釘?shù)匿佋O(shè)安裝、營養基材制備、營養基材噴植。
1、坡面整治
將坡面對施工有礙的一切障礙物清理干凈。包括:人工清除坡表面的雜草、落葉枯枝、浮土浮石等;
2、高強度鍍鋅鐵絲網和錨釘?shù)匿佋O(shè)安裝

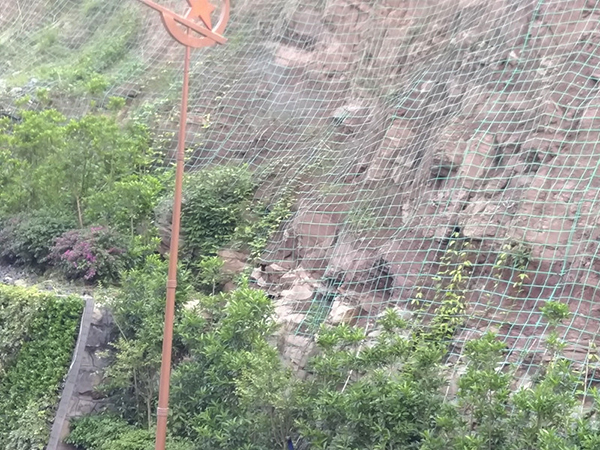

采用垂直于坡面鉆孔,擊入錨釘。按設計的錨釘規格、入巖深度、間距垂直于坡面配置好錨釘后,鋪設加14#高強度鍍鋅鐵絲網(網目5×5cm)。網片從植被結合部頂由上至下鋪設。
3、營養基材配制
基材由砂壤、噴播木纖維、有機肥料和各種添加劑混合組成,各組分材料的選擇要求如下:
砂壤土:選擇工程所在地原有的地表土壤經風干粉碎過篩而成,要求土壤中砂粒含量不超過5%,最大粒徑應小于8mm,含水量不超過20%。
噴播木纖維:噴播木纖維由水洗剝皮的原松木芯片,經高溫高壓研磨提煉而成,是新型環保的綠植噴播覆蓋物。本纖維長度均勻,水及粘合劑都可以快速溶入,噴播過程穩定、流暢。在邊坡綠化中使用噴播木纖維具有覆蓋面均勻、附著力強勁、抗雨水沖刷、儲水保溫好、施工效率高、土壤改良快等優點,在邊坡綠化工程中能夠有效的促進植物快速生長。
4、營養基材噴植
完成坡面整治、網和錨釘鋪設,并做好植被混凝土基材組分備料并配制后,即可進行營養基材噴植施工。噴植所用設備為一般混凝土噴射機,分基層和表層分別進行。
基層噴植:
1)方法:在噴植之前再次檢查坡面上的浮土、草皮、樹根及其它雜物是否清理干凈,以促使噴植營養基材與基面連接緊密,然后進行試噴試驗,以調節水灰比,再進行噴漿施工;基層的噴護厚度為8~9cm;噴射作業開始時,應先送風、后開機、再給料,噴射結束時應待噴射料噴完后,再關風。
2)控制措施:基層噴射營養土可一次噴至設計厚度,不需分層噴植;噴植中,噴射頭輸出壓力不能小于0.3MPa;噴射采用自上而下的方法進行,先噴凹陷部分,再噴凸出部分;噴射移動可采用“S”形或螺旋形移動前進。
表層噴植:基層施工結束8h以內進行表層噴護,一般控制在0.2~0.3h;表層的噴護厚度為1~2cm;保證基層和表層的粘結;近距離實施噴播,以保證草籽播撒的均勻性;噴播采用自上而下的方式進行,單塊寬度按4~6m進行控制。
5、強制性養護與管理
強制性養護指的是在噴播(栽植)結束后的頭兩個月日常進行的給植物澆(灑)水工作。具體是在噴播施工結束后兩天內,在基材表面加蓋無紡布。一是起到保墑、控溫的作用,提高植物種子出芽速度,二是防止植物種子被風吹走和被飛禽啄食,提高植物種子出芽率和成活率。強制性養護期間還應注意植物種子的出芽均勻度和出芽率,對局部出芽不齊和沒有出芽的坡面要進行補植,當然也包括對栽培植物的成活率監測,及時更換或補種沒有成活的苗木。
強制性養護中需要防治苗木病蟲害的發生,對可能出現的病蟲害要進行病理分析,有針對性地采取治理措施。
6、常規養護與管理

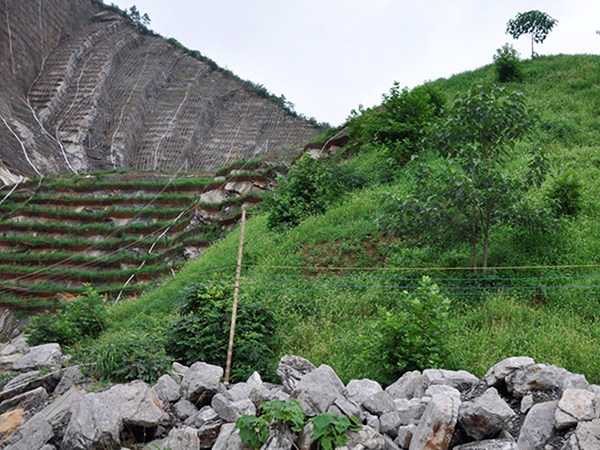

在強制性養護結束后,進入為期十個月的自然環境下生長,使先鋒植物接受一個生長周期的檢驗,同時建立鄉土植物的生長環境進入生態修復的自然循環過程。
